YMS24

Zarządzanie oknami czasowymi na co dzień

Siatka okien ustawiona przy wdrożeniu wymaga prowadzenia: blokad na czas remontu rampy, wyjątków w dni wolne i korekt po zmianie obsady. To praca kilku minut tygodniowo, o ile ktoś ją wykonuje.

Opublikowano: Zaktualizowano:
yms24.pl/okna-czasowe/
Rezerwacja okna czasowego w portalu dostawcy - siatka slotów od 6:00 do 19:00 z zielonymi terminami dostępnymi i szarymi zajętymi, wybrane okno 6:00-6:20 oraz formularz transportu z numerami rejestracyjnymi auta i naczepy oraz danymi kierowcy
Zarządzanie oknami czasowymi na co dzień
W skrócie

Najczęstszym powodem, dla którego harmonogram przestaje odpowiadać rzeczywistości, jest brak osoby prowadzącej siatkę. Rampa wyłączona z ruchu na dwa tygodnie, a wciąż przyjmująca rezerwacje, generuje kolejkę, której nie widać w żadnym zestawieniu.

Co wymaga prowadzenia po wdrożeniu

Siatka okien nie jest ustawieniem jednorazowym. Magazyn zmienia godziny pracy, rampa idzie do remontu, dochodzi nowa brama, zmienia się obsada zmiany. Każde z tych zdarzeń wymaga korekty, bo inaczej kalendarz zaczyna obiecywać terminy, których nikt nie obsłuży.

  • Blokady stanowisk - wyłączenie rampy z ruchu na czas remontu albo awarii.
  • Wyjątki kalendarzowe - dni wolne, skrócone zmiany, inwentaryzacja.
  • Korekta długości okna - po zmianie asortymentu albo wyposażenia stanowiska.
  • Zmiana limitów ilościowych - po zmianie obsady albo pojemności strefy przyjęć.

Dwie pierwsze pozycje mają charakter doraźny i wykonuje je dyspozytura. Dwie kolejne są decyzjami wymagającymi danych, więc przegląda się je raz na kwartał, a nie w reakcji na pojedynczy zator.

Blokady stanowisk

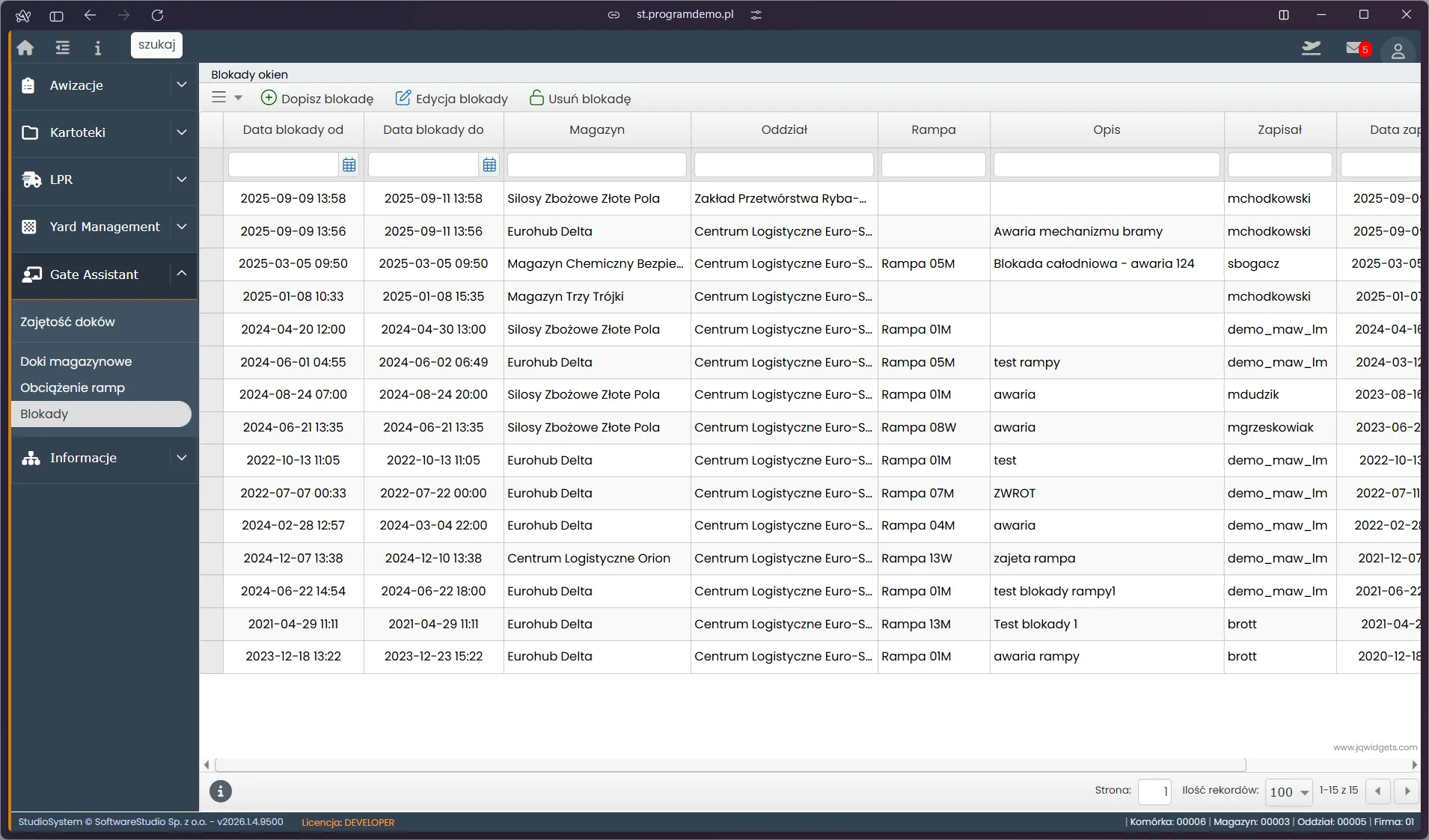

Wyłączenie rampy polega na zdjęciu jej z siatki na wskazany zakres dat wraz z podaniem powodu. Rezerwacje już potwierdzone na ten okres wymagają osobnej decyzji: przeniesienia na inne stanowisko albo przesunięcia terminu z powiadomieniem przewoźnika.

Automatyczne kasowanie takich rezerwacji jest rozwiązaniem gorszym niż wygląda. Przewoźnik dowiaduje się o odwołaniu z wiadomości, czasem będąc już w trasie, a magazyn traci przyjęcie, które dałoby się obsłużyć na sąsiedniej rampie. Ręczne przeniesienie zajmuje minutę i zachowuje ciągłość zgłoszenia.

Rodzaje ograniczeń dostępności i ich zakres
OgraniczenieZakresWpływ na istniejące rezerwacje
Blokada stanowiskaJedna rampa, zakres datWymaga przeniesienia lub przesunięcia
Dzień wolny obiektuCały magazyn, jeden dzieńOkna nie powstają, rezerwacje nie są możliwe
Skrócona zmianaCały magazyn, część dniaOkna poza zakresem znikają z siatki
Ograniczenie rodzaju transportuWybrane rampy, stałeDotyczy nowych zgłoszeń
Blokada wprowadzona bez powodu jest po miesiącu nie do odtworzenia. Pole opisowe przy wyłączeniu stanowiska kosztuje dziesięć sekund i pozwala później policzyć, ile przepustowości zabrały awarie, a ile planowany serwis.

Dni wolne i skrócone zmiany

Kalendarz obiektu wyznacza, kiedy w ogóle powstają okna. Nieaktualizowany prowadzi do rezerwacji w święto, które przewoźnik wykonuje w dobrej wierze i wraca spod zamkniętej bramy. Koszt takiego zdarzenia ponosi przewoźnik, a zaufanie do harmonogramu traci magazyn.

Wprowadzenie kalendarza na cały rok z góry usuwa ten problem dla dni ustawowo wolnych. Zostają przypadki zmienne: inwentaryzacja, przerwa serwisowa, dzień o skróconej obsadzie. Te wymagają wprowadzenia z wyprzedzeniem większym niż horyzont rezerwacji, czyli zwykle co najmniej dwutygodniowym.

Wyjątki od siatki w trakcie dnia

Zdarzają się sytuacje, w których transport trzeba przyjąć poza harmonogramem: dostawa awaryjna, pojazd odesłany z innego obiektu, towar potrzebny na produkcję. System powinien to umożliwiać, ale z zapisem, kto podjął decyzję.

Ślad ten ma dwa zastosowania. Pierwsze to rozliczenie z przewoźnikiem, który czekał, bo ktoś inny wszedł przed nim. Drugie to przegląd okresowy: jeżeli wyjątki stanowią znaczny udział wszystkich przyjęć, siatka jest źle dobrana i wymaga korekty, a nie ciągłego obchodzenia. Mechanizm samej rezerwacji opisuje strona o planowaniu okien czasowych.

Przegląd okresowy siatki

Raz na kwartał warto porównać cztery wielkości z rejestru z parametrami siatki. Każda z nich wskazuje inny rodzaj korekty, a wszystkie liczą się bez dodatkowej pracy.

Rozkład obciążenia ramp w godzinach doby pokazuje, czy siatka odpowiada rzeczywistemu ruchowi. Udział zgłoszeń przekraczających okno wskazuje, czy nie jest za krótkie. Liczba pustych okien mówi o nadmiarze w godzinach mniejszego ruchu. Udział wizyt nieplanowanych ocenia, ile rezerwy trzeba zostawić poza harmonogramem.

Przy korekcie obowiązuje zasada jednej zmiany naraz, bo inaczej efektu nie da się przypisać do decyzji. Uzasadnienie doboru parametrów rozwija strona o rezerwacji okien czasowych w logistyce, a widok stanu stanowisk - materiał o zarządzaniu dokami w magazynie. Szerszy kontekst pracy magazynu porządkuje strona o zarządzaniu logistyką magazynową.

Kto musi wiedzieć o zmianie w siatce

Korekta harmonogramu dotyka czterech grup odbiorców i każda potrzebuje innej informacji. Przewoźnik z potwierdzoną rezerwacją musi dostać powiadomienie o przesunięciu przed wyjazdem. Przewoźnik planujący dopiero trasę widzi zmienioną dostępność w portalu bez dodatkowej wiadomości.

Trzecia grupa to magazyn, dla którego zmiana siatki oznacza inne obłożenie zmiany. Czwarta to ochrona na bramie, która obsługuje pojazdy zgodnie z listą dnia. Obie widzą stan z tego samego rejestru, więc nie wymagają osobnego powiadomienia, o ile korzystają z systemu, a nie z wydruku sprzed tygodnia.

Wydruki są tu realnym ryzykiem. Zestawienie dnia wydrukowane rano i skorygowane po południu istnieje w dwóch wersjach, z których papierowa nie zostanie zaktualizowana. Przy stanowiskach bez dostępu do systemu warto więc ograniczyć wydruk do zakresu, który nie podlega zmianom w ciągu dnia.

Powiadomienia trafiają do osoby wskazanej w kartotece kontrahenta, nie na skrzynkę ogólną. Zasady podziału dostępu między firmy opisuje strona o zarządzaniu awizacjami, a zakres danych kontaktowych - materiał o danych do awizacji.

FAQ

Najczęściej zadawane pytania

01

Kto powinien prowadzić siatkę okien po wdrożeniu

Blokady doraźne i wyjątki kalendarzowe wprowadza dyspozytura, bo reaguje na bieżąco. Korekty długości okien i limitów ilościowych są decyzjami wymagającymi danych i należą do kierownika magazynu, przeglądane raz na kwartał.

02

Co zrobić z rezerwacjami na zablokowanej rampie

Przenieść na inne stanowisko albo przesunąć termin z powiadomieniem przewoźnika. Automatyczne kasowanie jest gorsze: przewoźnik dowiaduje się o odwołaniu będąc czasem w trasie, a magazyn traci przyjęcie możliwe do obsłużenia obok.

03

Z jakim wyprzedzeniem wprowadzać dni wolne

Dłuższym niż horyzont rezerwacji, czyli zwykle co najmniej dwutygodniowym. Dni ustawowo wolne warto wprowadzić na cały rok z góry, bo nie wymagają decyzji. Zmienne przypadki, jak inwentaryzacja, wprowadza się osobno.

04

Czy przyjmować transporty poza harmonogramem

Tak, ale z zapisem osoby podejmującej decyzję. Ślad ten służy rozliczeniu z przewoźnikiem, który czekał, oraz przeglądowi okresowemu. Znaczny udział wyjątków oznacza źle dobraną siatkę, a nie potrzebę częstszego jej obchodzenia.

05

Po czym poznać, że okna są za krótkie

Po udziale zgłoszeń przekraczających zarezerwowany czas oraz po systematycznym przesuwaniu się kolejnych transportów w ciągu dnia. Puste doki w środku zmiany przy porannej kolejce wskazują z kolei na zły rozkład siatki, a nie na jej długość.

Słownik

Słownik pojęć

Pozostałe pojęcia z obsługi transportu zbiera słownik YMS.

BBlokada stanowiska
Wyłączenie rampy z siatki na wskazany zakres dat wraz z powodem niedostępności.
WWyjątek kalendarzowy
Dzień wolny, skrócona zmiana albo przerwa, dla których okna nie powstają.
HHoryzont rezerwacji
Okres wprzód, na który przewoźnicy mogą rezerwować terminy; wyznacza wyprzedzenie zmian w kalendarzu.
WWyjątek doraźny
Przyjęcie transportu poza harmonogramem, zapisywane wraz z osobą podejmującą decyzję.
PPuste okno
Termin niewykorzystany mimo dostępności, wskaźnik nadmiaru w godzinach mniejszego ruchu.
PPrzegląd okresowy
Porównanie parametrów siatki z danymi z rejestru, wykonywane raz na kwartał przy jednej zmianie naraz.
