Logistyka dostaw - od zamówienia do przyjęcia towaru

Czas dostawy rozkłada się na kilka odcinków, a tylko jeden z nich to jazda. Reszta to oczekiwanie na decyzje, na dokumenty i na wolną rampę - i właśnie tam mieści się największy zapas do odzyskania.

Opublikowano: Zaktualizowano:
yms24.pl/baza-wiedzy/
Formularz zakładania awizacji w YMS24 - wybór magazynu z czterech kafelków obiektu, sekcja Awizo i ładunek z polami rodzaj awizacji, kontrahent, rodzaj transportu i numer zamówienia SAP oraz licznik pól wymaganych 1 z 8
Logistyka dostaw - od zamówienia do przyjęcia towaru
W skrócie

Między złożeniem zamówienia a przyjęciem towaru leży pięć odcinków, z których przewóz jest zwykle najkrótszym. Skracanie trasy daje mniej niż usunięcie oczekiwania na placu, bo tam czas mierzy się w godzinach, a nie w minutach.

Z czego składa się czas dostawy

Droga od zamówienia do przyjęcia dzieli się na odcinki, które obsługują różne działy i różne systemy. Każdy z nich ma własne źródło opóźnień, więc skracanie całości bez rozbicia na części prowadzi do działań w najmniej wrażliwym miejscu.

  • Od zamówienia do zlecenia przewozu - czas potrzebny na zatwierdzenie i przekazanie do spedycji.
  • Od zlecenia do podstawienia pojazdu - dostępność taboru i planowanie kursu po stronie przewoźnika.
  • Przewóz - jedyny odcinek, w którym liczy się odległość.
  • Od przyjazdu do zwolnienia rampy - oczekiwanie na placu oraz sam rozładunek.

Rozkład tych czterech wielkości bywa zaskakujący przy pierwszym pomiarze. W typowym magazynie z kolejką poranną odcinek czwarty potrafi przekroczyć czas samego przewozu, choć jest jedynym, który firma kontroluje w całości u siebie.

Gdzie czas ginie najczęściej

Typowe miejsca strat i możliwy zakres poprawy
MiejscePrzyczynaCo ją usuwa

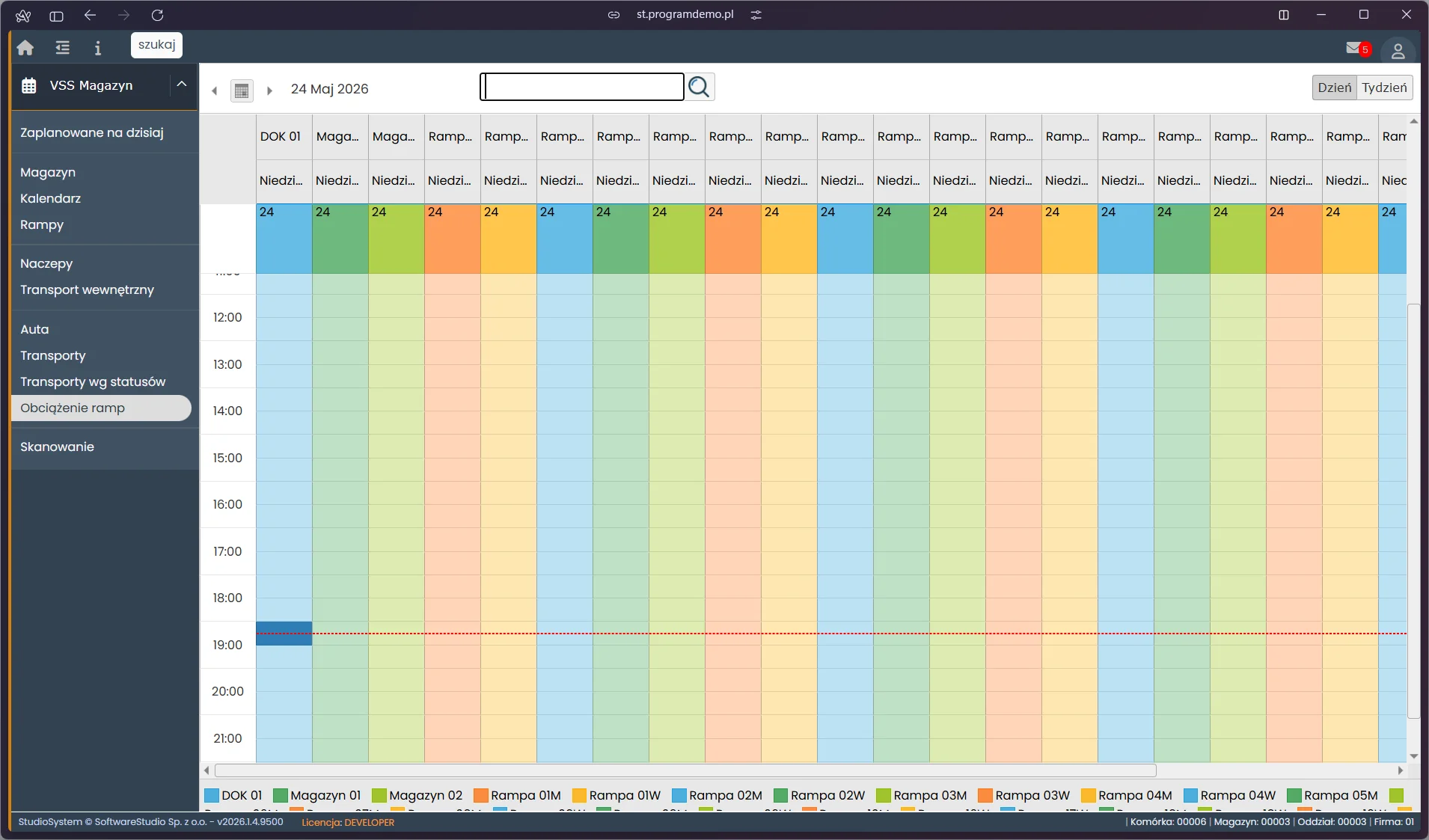

Oczekiwanie na placuSkupienie przyjazdów w wąskim przedziale godzinRezerwacja okien czasowych
Kontrola na bramiePrzepisywanie danych z dokumentów kierowcyZgłoszenie z identyfikatorem do skanowania
Ustalanie, co przyjechałoBrak specyfikacji przed podstawieniemDane ładunku w zgłoszeniu
Zamknięcie dokumentówObieg papierowy między działamiZałączniki podpięte do rekordu wizyty

Pierwszy wiersz odpowiada zwykle za największą część strat i jest równocześnie najtańszy do usunięcia, bo nie wymaga nakładów sprzętowych. Mechanizm opisuje strona o rezerwacji okien czasowych w logistyce.

Pomiar zamiast wrażeń

Dyskusja o sprawności dostaw prowadzona bez liczb kończy się wskazaniem winnego, zwykle przewoźnika. Cztery wielkości zbierane z rejestru wizyt zmieniają charakter tej rozmowy, bo pokazują, która strona odpowiada za który odcinek.

Punktem wyjścia jest rozkład przyjazdów w godzinach doby zestawiony z obciążeniem ramp. Drugim - trafność terminu, czyli odległość między oknem zadeklarowanym a godziną zgłoszenia na bramie, liczona osobno dla każdego przewoźnika. Trzecim - czas od wjazdu do podstawienia. Czwartym - udział dostaw przyjętych bez zastrzeżeń.

Ostatni wskaźnik wiąże logistykę z jakością i bywa pomijany, choć to on decyduje o kosztach po stronie odbiorcy. Definicje i sposób liczenia porządkuje strona o wskaźnikach OTIF.

Przewoźnik oceniany wyłącznie po godzinie przyjazdu będzie przyjeżdżał wcześniej i czekał przed bramą. Ocena ma sens dopiero wtedy, gdy obejmuje trafienie w okno, a nie samo pojawienie się przed obiektem.

Współpraca z dostawcami i przewoźnikami

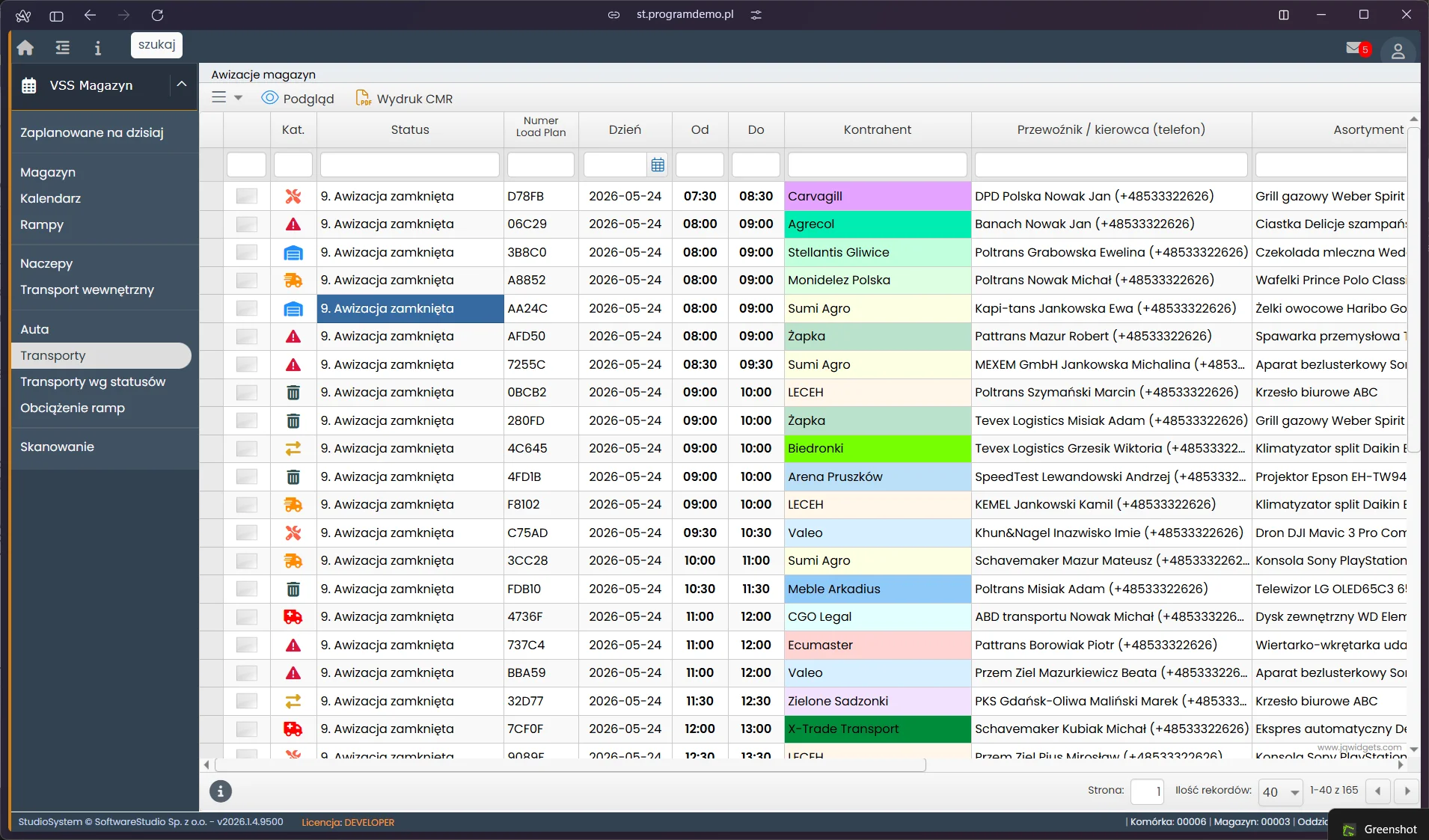

Skrócenie dostaw wymaga zmiany po obu stronach, a ta nie następuje przez zapis w umowie. Skuteczniejsze okazuje się udostępnienie danych: przewoźnik, który widzi własną trafność terminów obok średniej dla wszystkich firm, zmienia zachowanie szybciej niż po rozmowie dyscyplinującej.

Drugim narzędziem jest samodzielna rezerwacja terminu. Przewoźnik planujący trasę wybiera okno pasujące do jego kursu, zamiast dostawać godzinę narzuconą przez magazyn. Skutkiem jest mniej przesunięć i mniej pustych okien. Sposób działania portalu opisuje strona o awizacji kierowcy, a szerszy obieg zgłoszenia - materiał o awizowaniu transportów.

Związek z poziomem zapasów

Przewidywalność dostaw przekłada się wprost na wielkość zapasu bezpieczeństwa. Magazyn, który nie wie, czy dostawa przyjdzie dziś czy pojutrze, utrzymuje bufor pokrywający najgorszy przypadek. Zmniejszenie rozrzutu terminów pozwala ten bufor obniżyć bez wzrostu ryzyka braku.

Rachunek bywa pomijany przy uzasadnianiu wdrożenia, a jest zwykle większy niż oszczędność na samych postojach. Koszt utrzymania zapasu obejmuje powierzchnię, kapitał zamrożony w towarze i ryzyko przeterminowania. Zależności w skali całego procesu porządkuje strona o zarządzaniu łańcuchem dostaw, a sam etap przyjęcia - materiał o przyjmowaniu dostaw.

Dostawy przychodzące i wysyłki na jednym placu

Większość obiektów obsługuje ruch w obie strony, a obie potrzeby konkurują o te same doki. Przyjęcia kumulują się zwykle rano, wysyłki po południu, co przy dobrze dobranej siatce daje równomierne obciążenie. Bez rozdzielenia obu strumieni w kalendarzu wychodzi jednak konflikt: awizacja przyjęcia zajmuje rampę, na której miał stanąć załadunek.

Rozwiązaniem jest przypisanie stanowisk do rodzaju operacji albo wydzielenie osobnych siatek okien dla przyjęć i wydań. Drugi wariant daje większą elastyczność, bo pozwala przesuwać granicę między nimi w zależności od dnia tygodnia. Sposób prowadzenia obu kalendarzy pokazuje strona o zarządzaniu dokami w magazynie.

Rampa uniwersalna wygląda na rozwiązanie elastyczne i bywa najgorszym możliwym, gdy nikt nie pilnuje proporcji. Wystarczy tydzień, w którym przyjęcia zajmą wszystkie okna, żeby wysyłki zaczęły wychodzić po godzinach.

Horyzont planowania

Sensowny plan dostaw obejmuje co najmniej kolejny dzień roboczy, a przy towarze sprowadzanym z dalszych kierunków - tydzień. Krótszy horyzont oznacza, że obsadę zmiany ustala się rano z tego, co akurat przyjechało, co nie jest planowaniem.

Wydłużenie horyzontu wymaga dwóch rzeczy po stronie kontrahentów: zgłoszeń składanych z wyprzedzeniem i rzetelnych terminów granicznych w zleceniach. Obie zmieniają się wolno, więc warto zacząć od przewoźników o największym wolumenie, u których efekt jest najszybciej widoczny. Sposób wprowadzania firm zewnętrznych opisuje strona o programie awizacji dostaw.

FAQ

Najczęściej zadawane pytania

01

Który odcinek dostawy daje największy zapas do odzyskania

Zwykle czas od przyjazdu pojazdu do zwolnienia rampy, bo mierzy się go w godzinach i firma kontroluje go w całości u siebie. Przewóz jest często najkrótszym odcinkiem i najmniej podatnym na skracanie bez wzrostu kosztu.

02

Jak mierzyć terminowość przewoźnika sprawiedliwie

Przez trafienie w zadeklarowane okno czasowe, a nie przez samo pojawienie się przed obiektem. Ocena oparta wyłącznie na godzinie przyjazdu skłania przewoźników do przyjeżdżania z wyprzedzeniem i czekania, co pogłębia kolejkę.

03

Czy skrócenie dostaw wymaga zmiany u dostawców

Częściowo, ale zacząć warto od własnego placu. Rozłożenie przyjazdów i usunięcie przepisywania danych na bramie nie wymaga zgody kontrahentów i daje efekt w pierwszych tygodniach. Zmiany po stronie dostawców przychodzą łatwiej, gdy widzą własne wyniki w danych.

04

Jak dostawy wpływają na poziom zapasu

Przez rozrzut terminów. Im większa niepewność co do dnia i godziny przyjęcia, tym wyższy zapas bezpieczeństwa potrzebny do pokrycia najgorszego przypadku. Zmniejszenie rozrzutu pozwala obniżyć bufor bez wzrostu ryzyka braku towaru.

05

Od czego zacząć pomiar, gdy nie ma żadnych danych

Od dwóch tygodni obserwacji na bramie: godzina przyjazdu, godzina podstawienia pod rampę i godzina wyjazdu. Te trzy wartości wystarczają do policzenia oczekiwania i czasu obsługi, a zebrać je można na papierze, przed uruchomieniem jakiegokolwiek systemu.

Słownik

Słownik pojęć

Pozostałe pojęcia z obsługi transportu zbiera słownik YMS.

OOdcinek dostawy
Wydzielona część drogi od zamówienia do przyjęcia, mierzona osobno, bo każda ma inne źródło opóźnień.
TTrafność terminu
Odległość między oknem zadeklarowanym w zgłoszeniu a godziną faktycznego zgłoszenia na bramie.
ZZapas bezpieczeństwa
Bufor towaru pokrywający niepewność terminu dostawy; jego wielkość zależy od rozrzutu terminów, nie od ich średniej.
PPrzyjęcie bez zastrzeżeń
Dostawa zgodna ilościowo i jakościowo ze specyfikacją, niewymagająca protokołu rozbieżności.
RRozkład przyjazdów
Liczba pojazdów docierających w poszczególnych godzinach doby, podstawa oceny obciążenia ramp.
OObieg dokumentów
Droga załączników potwierdzających dostawę; prowadzony przy rekordzie wizyty skraca zamknięcie rozliczenia.

Zaplanuj dostawy, zanim staną pod bramą

Zobacz, jak wcześniejsze zgłoszenie transportu porządkuje dobowy rozkład przyjęć w magazynie.

Wolisz najpierw poczytać? Zobacz, harmonogramowanie dostaw w magazynie.

O autorze

Adam Siemiątkowski

Specjalista ds. wdrożeń systemów logistycznych, SoftwareStudio Group Sp. z o.o.

Autor zajmuje się wdrożeniami systemów klasy YMS/VSS w firmach logistycznych i magazynowych. Wszystkie artykuły autora → Profil na LinkedIn →
